中交四航局承建的岷江犍为航电枢纽主体工程土建Ⅳ标试航成功

2019-11-21 16:05 来源:南方网 <P>&nbsp;</P>

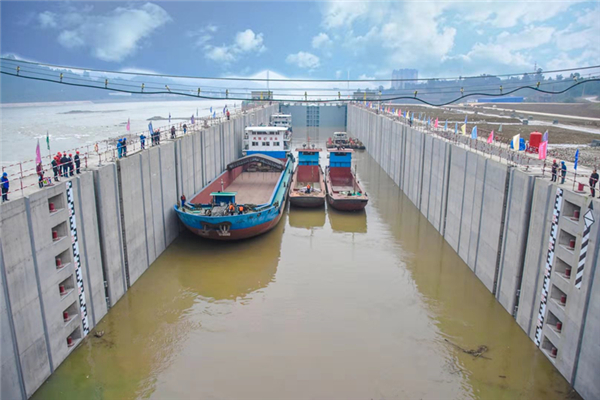

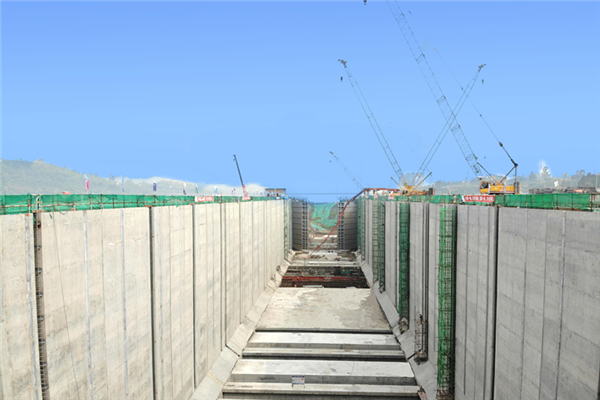

岷江犍为航电枢纽主体工程土建Ⅳ标船闸主体结构

  11月20日,中交四航局三公司承建的岷江犍为航电枢纽主体工程土建Ⅳ标试航成功。

  据悉,岷江犍为航电枢纽作为岷江港航电综合开发的第三个梯级项目,位于岷江下游乐山市犍为县境内,集航运、发电、供水、灌溉于一体,是连接成渝、川南、攀西三大经济区和长江中下游地区的重要航电枢纽之一。其总库容为2.27亿m³,水库正常蓄水位335m,渠化航道20.2公里,建Ⅲ级船闸一座,船闸尺度为220×34×4.5m,可通行1000t级船舶,总装机容量为50万千瓦,平均发电量21.86亿千瓦时,概算总投资104.24亿元。

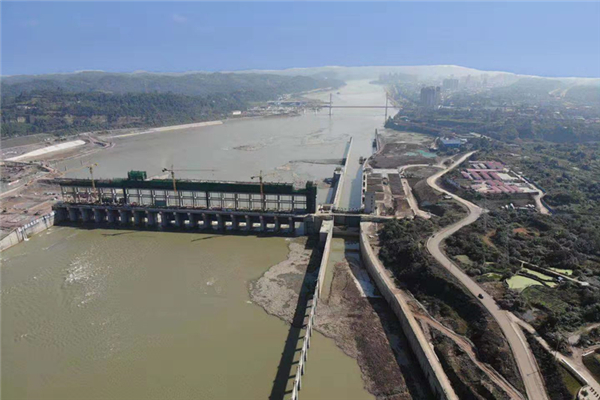

岷江犍为航电枢纽主体工程土建Ⅳ标航拍图

  作为首个开工建设的岷江四级航电枢纽项目,自正式开工以来,面对该项目土石方开挖量大、混凝土半成品外供量大、混凝土浇筑量大等难题,四航局三公司项目管理团队优化资源配置,增加器械设备,购置布料半径为42米的混凝土布料机,以替代传统混凝土入仓的方式,顺利完成大方量混凝土的浇筑,有效增强大体积混凝土质量的控制;因施工区域的边坡陡峭、位置狭窄,布料机无法进入,经过项目部讨论研究,采用“负压溜槽”浇筑混凝土的施工方案,将布料机和溜槽双管齐下,提前一个多月完成重要节点目标,成功扭转了施工进度缓慢的被动局面。

  该项目施工工期深受岷江三个枯水期、两个汛期的影响,又面临环境保护与水土保持要求高、结构混凝土的施工质量控制难、协同难度大、管理难度高等挑战,四航局三公司迎难而上,击流险滩,不断优化设计和施工方案,创新思路,确保施工期间不断航,保证了工程的施工进度。

岷江犍为航电枢纽工程效果图

  为确保工程施工质量,四航局三公司对结构混凝土的施工质量严格把关,并用“四航速度”创下了多项纪录,实现了每月土方开挖强度达150万方,每月船闸混凝土浇筑达9.1万方,仅用时三个月创下了业内上下闸首最快浇筑完成的纪录,拿下了一个个施工节点,得到了业主、当地各方的称赞。

  岷江作为长江黄金水道的重要支流,向内连接成都平原、川南等主要经济发达地区,向外经长江汇入海洋,是“两横一纵两网十八线”国家高等级航道之一,是深入四川省成都经济区最便捷的出海通道,对加快推进四川重大水运基础设施建设,放大港航资源整合优势,全力打造四川现代综合物流全球服务网络起到积极的助推作用。

岷江犍为航电枢纽主体工程土建Ⅳ标顺利完成试通航

  岷江犍为航电枢纽工程建成后,预计2020年可实现航运效益可达到7208.76万元,标准煤节约71.28万吨,二氧化硫排放量减少约1.14万吨,将顺利开启节能减排、资源节约、环境友好、科学发展的"犍为模式”,对贯彻落实国家“一带一路”和长江经济带发展战略,践行“构建人类命运共同体”理念,推动沿江优势资源开发,促进经济社会长远发展具有极为重要的战略意义。
